水库大坝在青山绿水间格外显眼
昨日上午,随着大滩口水库大坝坝顶轨道梁与交通桥连接处的最后一仓混凝土浇筑完成,大滩口水库拦河坝土建工程全部达到设计高程,这标志着市级重点水利工程项目———
....万州区大滩口水库是一座以农田灌溉为主,兼有城镇供水、农村人畜饮水、发电、防洪、改善生态环境和扩大三峡库区移民安置容量等综合利用的中型水利工程,是市“泽渝”一期工程,2003年被列为市级重点水利工程项目。
....该工程水库库容为6798万m3,正常蓄水位620m,最大坝高58.5m;灌溉输水渠道总长25.8Km;水库设计年灌溉毛供水量6406万m3,设计灌面17.70万亩(其中:新增灌面10.88万亩,改善灌面6.82万亩);坝后电站装机2x7500KW,年发电量5568万KWh。
....据介绍,水库坝址位于万州区走马镇磨刀溪上游小溪坝河段,距万州城区83公里。大滩口水库水源丰富,水质好,水库建成后可灌溉万州区新乡、走马、赶场、白羊、双河、太龙、五桥一带,解决约20多万人和10多万头牲畜天旱缺饮用水问题,这将是造福万州市民的一项民心工程。
....现场 大坝主体完工施工人员击掌庆贺
....在现场,当完成最后一仓混凝土浇筑的瞬间,大坝施工现场爆发出一阵热烈的欢呼声,大家互相击掌庆祝,每个施工人员的脸上都洋溢着幸福的笑容,说不出的高兴,道不尽的开心。这确实是一个值得他们庆祝的日子,自大滩口水库工程开工建设以来,到大坝主体工程完工,其中的艰辛只有他们自己最清楚。
....“我是2005年到工地的,到现在已经快7个年头了,可以说把自己最宝贵的年华都贡献在了工地上,虽然工地地势偏远,条件艰苦,但看着水库大坝像自己的孩子一样一点点长高,一天天变大,心里还是觉得很欣慰,有成就感的。现在,大坝主体工程完工了,心理甭提有多高兴了。”工地一名姓邱的工人告诉记者。

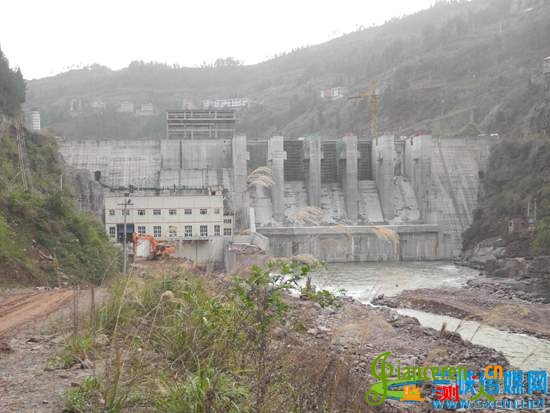

....在工程施工现场,记者看到,水库大坝巍峨壮观,屹立在峡谷之中,在青山绿水间显得格外耀眼。水库大坝表面非常光滑,模板的连接处没有错层变形。在现场,万州区双源水利开发有限公司的技术人员介绍:“百年大计,质量第一。为确保工程建设质量,我们在工程建设中严格实行了项目法人负责,监理单位控制,施工单位保证和政府监督相结合的质量管理体系,推行全面质量管理。目前,已完工程质量良好,经重庆市水利工程质量监督中心站多次监督检查,都对该项目质量给予了好评,我们一直以将大滩口水库工程建设成为优良工程为目标而努力。”
....纵深 抓紧剩余工程施工有望年底下闸蓄水
....据项目业主单位万州区双源水利开发有限公司董事长李晓葵介绍,作为目前重庆市境内惟一一座跨省水利工程,大滩口水库工程自2003年开展"三通一坪"前期准备工作以来,克服了跨省征地移民工作协调难度大,施工现场建设场地狭窄,多次洪水和特大雪灾等种种不利因素的影响,在保证安全的前提下,通过制定切实可行的施工措施,着力推进了工程建设。
....目前,大坝主体工程全部完工;坝后电站完成厂房封顶及外装饰;基本完成除4、5#坝段以外的金结结构安装;两台水轮发电机组正在安装转子,其他机电设备、弧形闸门及启闭机等设备已陆续进场开始安装。现在,建设者们正在抓紧进行剩余工程的施工,以确保工程如期竣工投入使用,早日发挥其在万州区经济社会发展中的重要作用。据了解,工程有望年底具备下闸蓄水条件,电站进行试运行。
